Endurnýjun á stofnlögn hitaveitu
Um verkefnið: Endurnýjun á stofnlögn hitaveitu frá Kringlumýrarbraut að Grensásvegi við Skeifu.

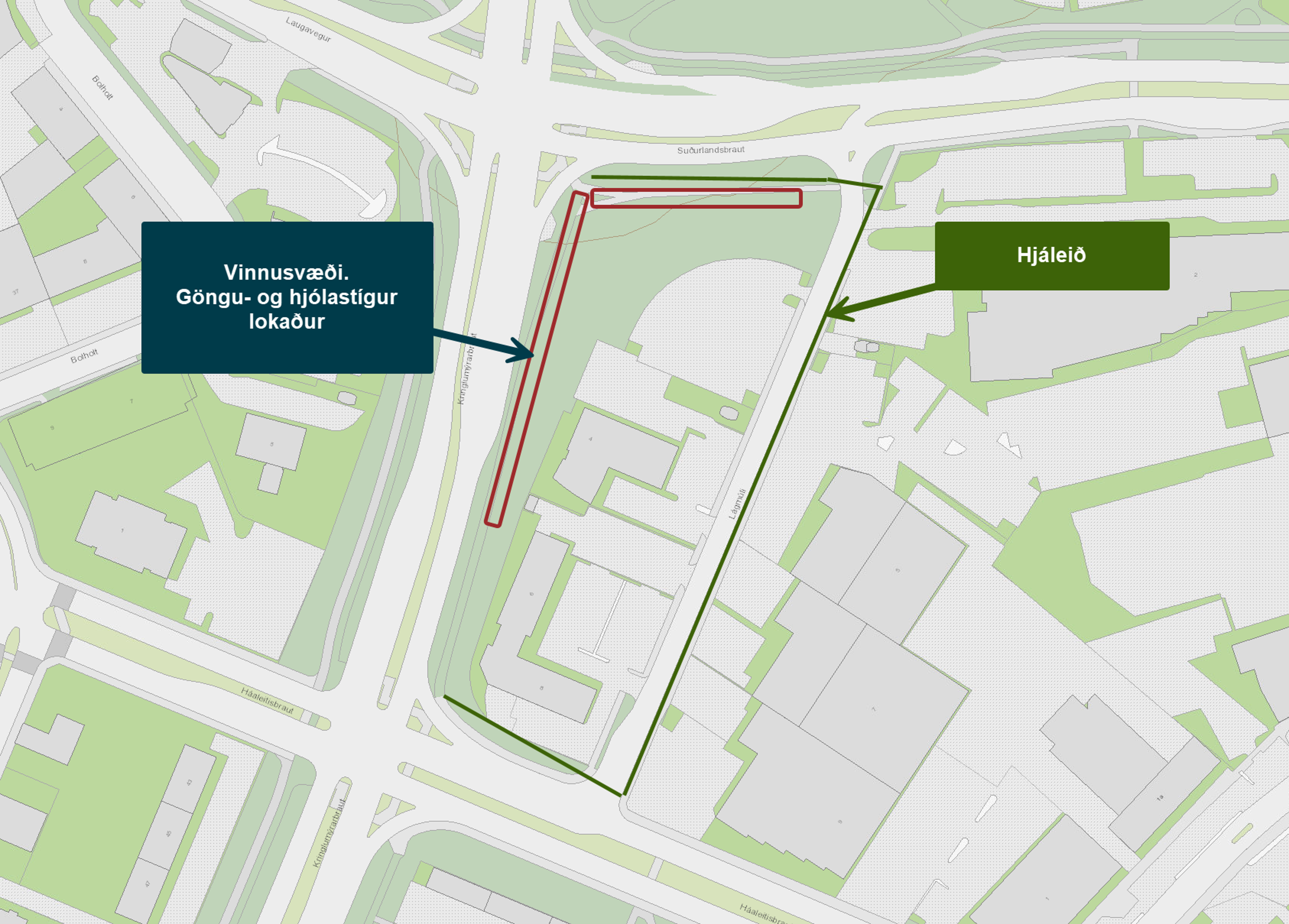

Á myndinni sést áfanginn sem unninn er árið 2025. Hjóla- og göngustígur er lokaður frá gatnamótum Suðurlandsbrautar og Kringlumýrarbrautar í átt að Háaleitisbraut. Hjáleið er sett í Lágmúla, en opið verður framhjá svæðinu meðfram Suðurlandsbraut.
Verkið verður unnið í fjórum áföngum:
2025: Frá Kringlumýrarbraut meðfram Suðurlandsbraut að Lágmúla.
2026: Þverun á Suðurlandsbraut að Reykjavegi.
2027: Frá Reykjavegi að meðfram Suðurlandsbraut að Skeifu.
2028: Þverun á Grensásvegi og Suðurlandsbraut að Skeifu.
Tímaáætlun 2025: Júní til nóvember.
Verkefnastjóri: Hörður Jósef Harðarson
Samskipti: Silja Ingólfsdóttir hjá þjónustu Veitna
Verktaki: Stéttarfélagið
Eftirlit: Hnit
