Korpa að Dælu­stöðv­arvegi, Mosfellsbæ

- .

Styrking á rafdreifikerfi

Um verkefnið: Styrkja þarf rafdreifikerfið fyrir Mosfellsbæ með lagningu á háspennustreng frá Korputorgi að Dælustöðvarvegi. Strengurinn verður lagður frá maí til nóvember árið 2025.

Loka þarf göngu- og hjólastíg tímabundið sumarið 2025, frá bílastæði við gönguleið á Úlfarsárfell að hringtorgi við Skarhólabraut6. Hjáleiðir eru ekki mögulegar þar vegna gróðurs.

Loftlína meðfram Vesturlandsvegi við rætur Úlfarsárfells verður aflögð og fjarlægð í lok framkvæmda snemma á árinu 2026. Slíkt hentar best að gera þegar frost er í jörðu.

Áhersla er lögð á öryggi vegfarenda og starfsfólks og gengið frá öllu yfirborði að framkvæmdum loknum.

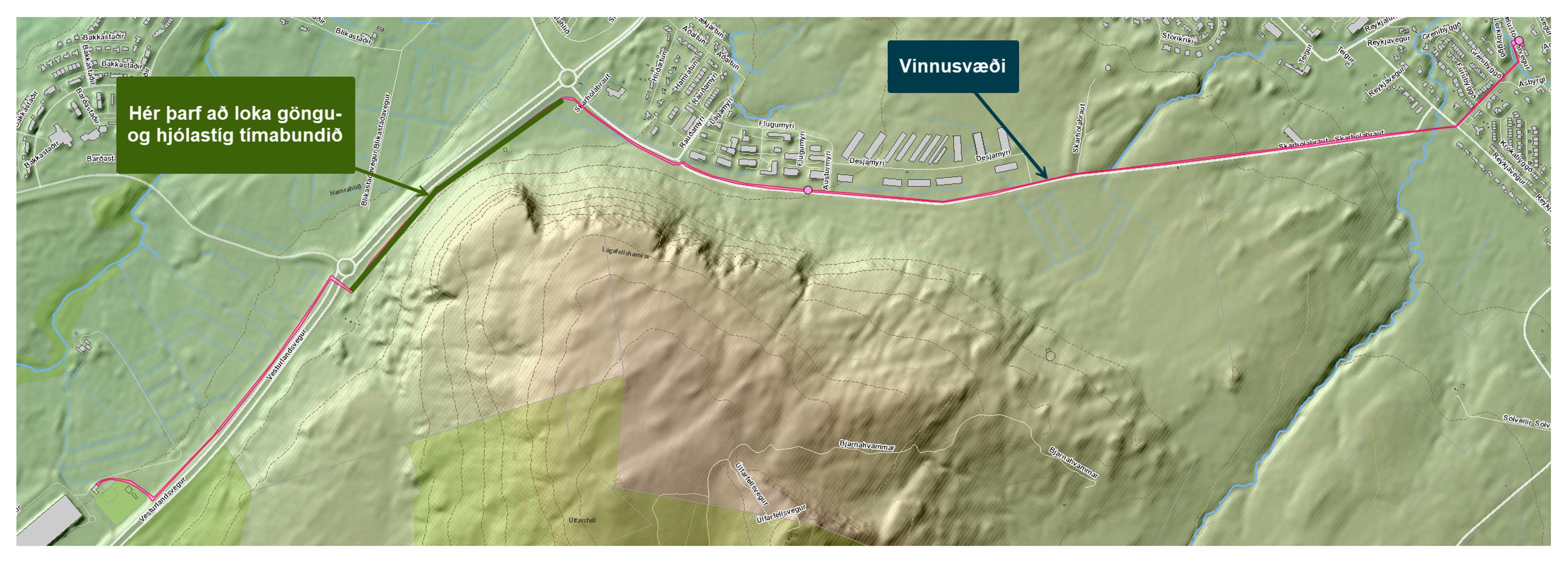

Vinnusvæði: Meðfram Vesturlandsvegi frá Korpu að Dælustöðvarvegi meðfram Skarhólabraut.

Tímaáætlun:

Maí til nóvember 2025 verður strengurinn lagður og gengið frá yfirborði

Janúar til maí 2026 verður loftlínan fjarlægð

Verkefnastjóri Veitna: Guðmundur S. Sigurgeirsson

Samskipti: Silja Ingólfsdóttir hjá þjónustu Veitna
